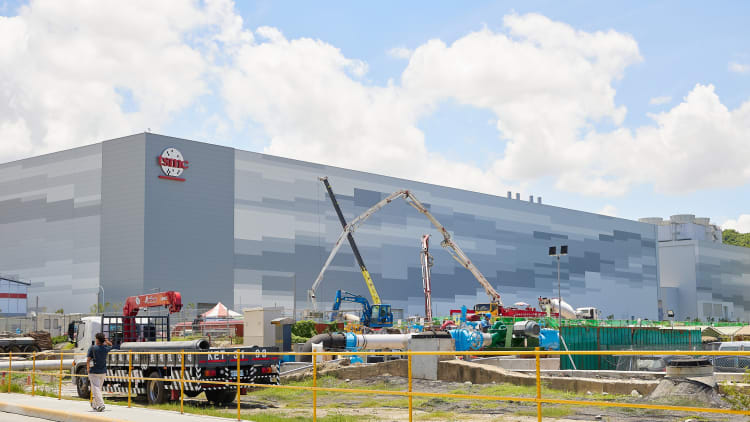

台积电次时代A10先进制程据点落脚何处?传云林虎尾园区出线。李建梁摄
台积电次时代A10先进制程据点落脚何处?传云林虎尾园区出线。李建梁摄

台积电先前宣布在美国扩大投资,引发外界质疑台积与政府所承诺的半导体「根留台湾」承诺将失效。然而,供应链透露,台积电在台湾制程推进与扩产计划,并没有因此缩减,而是继新增高雄、嘉义厂区后,近期重新评估其他据点,最新传出「云林虎尾园区」败部复活,有机会成为A10以下先进制程生产重镇。

台积电5月技术论坛释出生产据点规划,位于新竹宝山的F20厂和高雄F22,将会是2纳米重要基地。这2座晶圆厂都是在2022年开始动工,2025年陆续投入生产,而位于台中的F25,会在2025年底开始兴建,目标2028年开始量产,并导入更先进的技术。

供应链进一步指出,按台积电向供应链释出的未来5年2纳米、A14(1.4纳米)制程节点量产时程计划来看,新竹宝山F20厂P1、P2以2纳米为主,P3、P4则于2027年底进入A14时代,初期产能规划约为6万片。高雄F22共有6座厂区规划,P1~P5为2纳米,P6则是暂以A14为主。

预估至2025年底,宝山、高雄的2纳米月产能共计约4.5万~5万片,2026年月产能超过10万片。

A14制程主要生产据点,为已解决兴农球场球证补偿金问题的台中厂F25,共有4座厂,预计2028年下半量产,初期月产能规划约5万片。同时近年也全面扩产的AP5先进封装厂则以CoWoS为主。

另在先进封装方面,台积电先前也新增嘉义AP7厂与南科群创旧厂改建的AP8厂。其中,AP7目前规划8座厂,P1为苹果专属的WMCM产线,P2、P3以SoIC为主。

面板级封装的「CoPoS」则暂定会在P4或P5,预计2029年上半量产。前2年全面扩产的CoWoS则在南科AP8。

而随着西部科技廊道逐步成形,台积电陆续进驻高雄、嘉义后,近期也传出,接下来预计最快2030年下半量产的A10制程节点,已开始选址。

据了解,屏东与云林又成为热门标的,目前以云林虎尾园区呼声最高,县府也力求败部复活,希望藉由台积电之力,也复制高雄模式,带动当地经济产业发展。

据了解,云林县先前因农业部迟未同意用地变更卡关,未能入列台积电全台生产据点。但是,云林县并未因此放弃,环评与土地变更作业正加速进行中,有台积加持,才能带动人口回流、促进地方繁荣。

另在海外布局方面,台积美国厂扩大且加速部署,日本熊本二厂与德国厂则是放缓建置脚步。

在熊本二厂方面,除了是台积电董事长魏哲家所称,因「交通因素」影响而延宕建厂外,供应链则认为主要是车用芯片市况疲弱,客户订单未如预期所致。

而德国厂也是因为车用芯片市况不佳,没有建厂紧迫性,日、德两厂同时也受到台积扩大投资美国的资源排挤效应。

目前美国厂F21首座厂以4纳米为主,P2以3纳米为主,后期加入2纳米,P3为2030年进入2纳米时代,另2座先进封装厂则是在2028年动工,P1为SoIC,P2为CoPoS,量产时程都在2030年以后。

值得注意的是,台积电于2028年才会建置先进封装厂,最快2030年才量产。

这也让外界认为,美国厂4/3纳米制程生产的晶圆,须得运回台湾进行封装,失去美国制造的意义,且又多了运费、关税成本。

对此,供应链则表示,目前在美国厂生产的晶圆,运回台湾封装仍算是后段加工,再运回美国,只算运输费用,接下来Amkor产能开出也可因应,对台积来说,先进封装建厂难度远低于晶圆厂,因此2028年才动工有其考量,除了人力缺口甚大,也必须谨慎评估自家与封测代工(OSAT)业者总产能,避免供需失衡。
